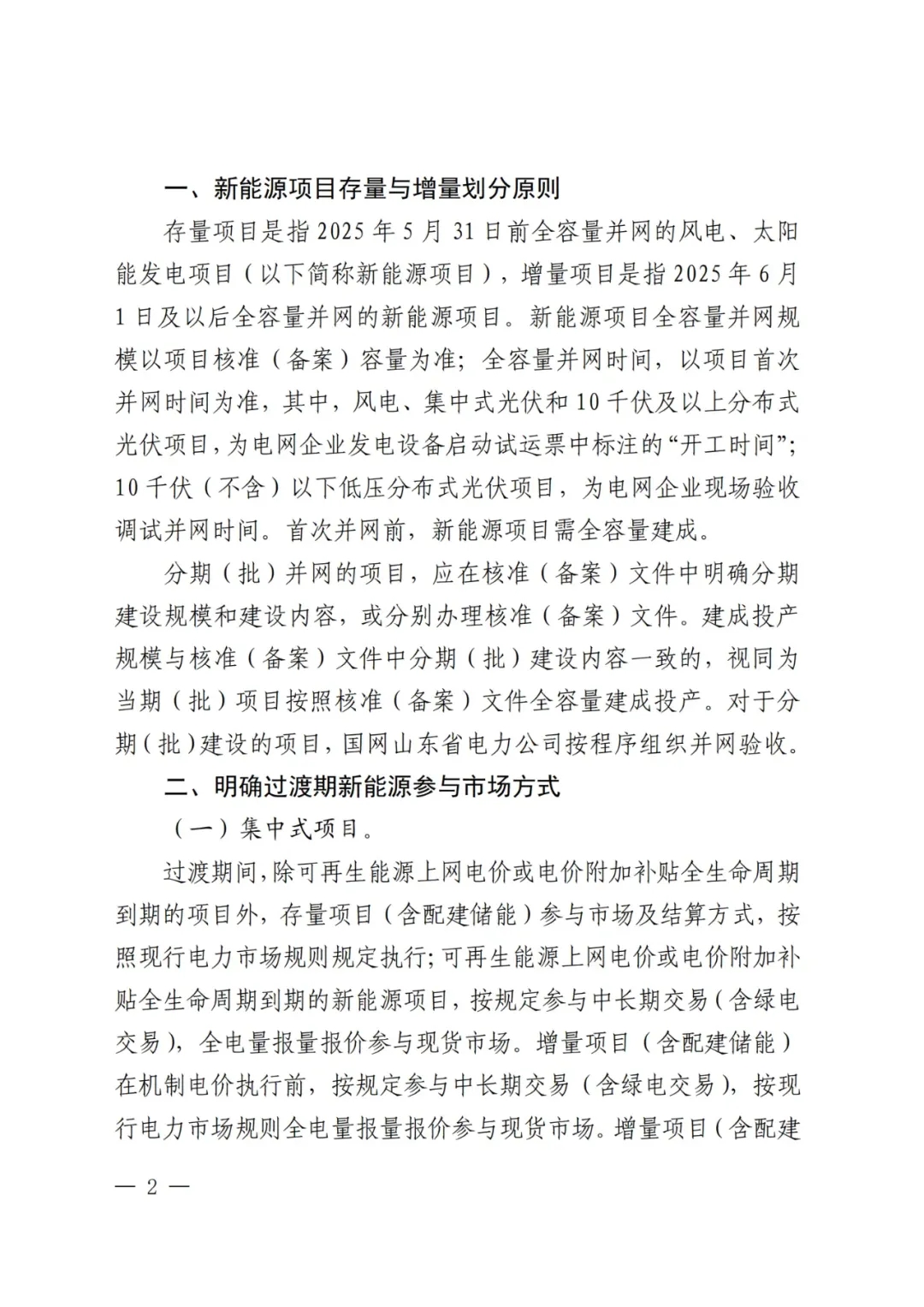

山东发布136号文过渡期文件,明确531后新能源电价结算方式

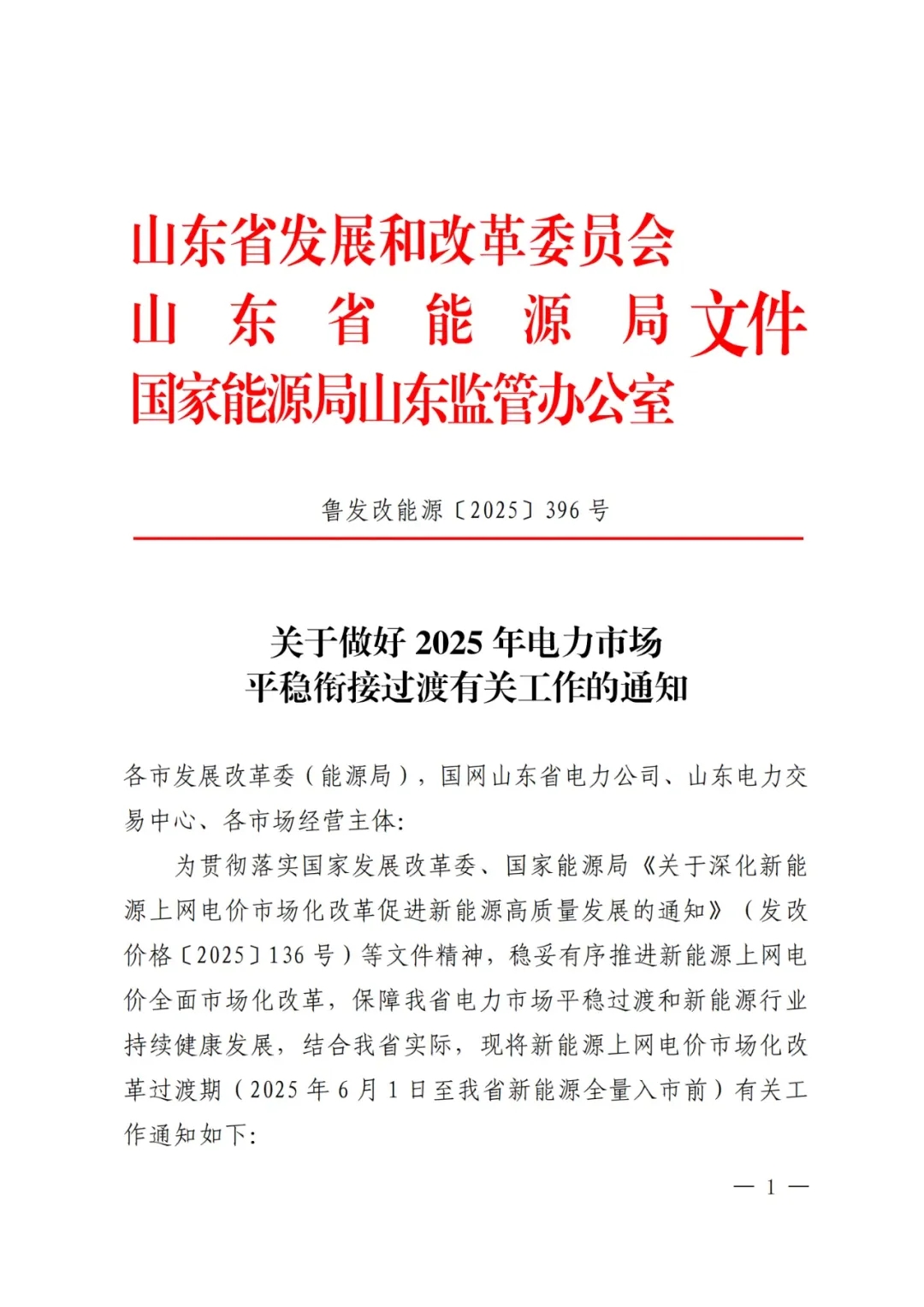

日期:2025-06-03 来源:光伏們 浏览:244次 19

5月30日,山东省发改委、山东省能源局、国家能源局山东监管办联合印发《关于做好2025年电力市场平稳衔接过渡有关工作的通知》,就6月1日至开始执行机制电价时间段的新能源项目给出有关要求。

根据文件,5月31日前全容量并网的新能源项目划分为存量项目,6月1日及之后全容量并网的为增量项目。

明确全容量并网时间,以项目首次并网时间为准,其中,风电、集中式光伏和 10 千伏及以上分布式光伏项目,为电网企业发电设备启动试运票中标注的“开工时间”;10 千伏(不含)以下低压分布式光伏项目,为电网企业现场验收调试并网时间。

在具体的参与市场交易方面,存量项目(含配建储能)按照现行电力市场规则规定执行;增量项目(含配建储能)在机制电价执行前,按规定参与中长期交易(含绿电交易),按现行电力市场规则全电量报量报价参与现货市场。

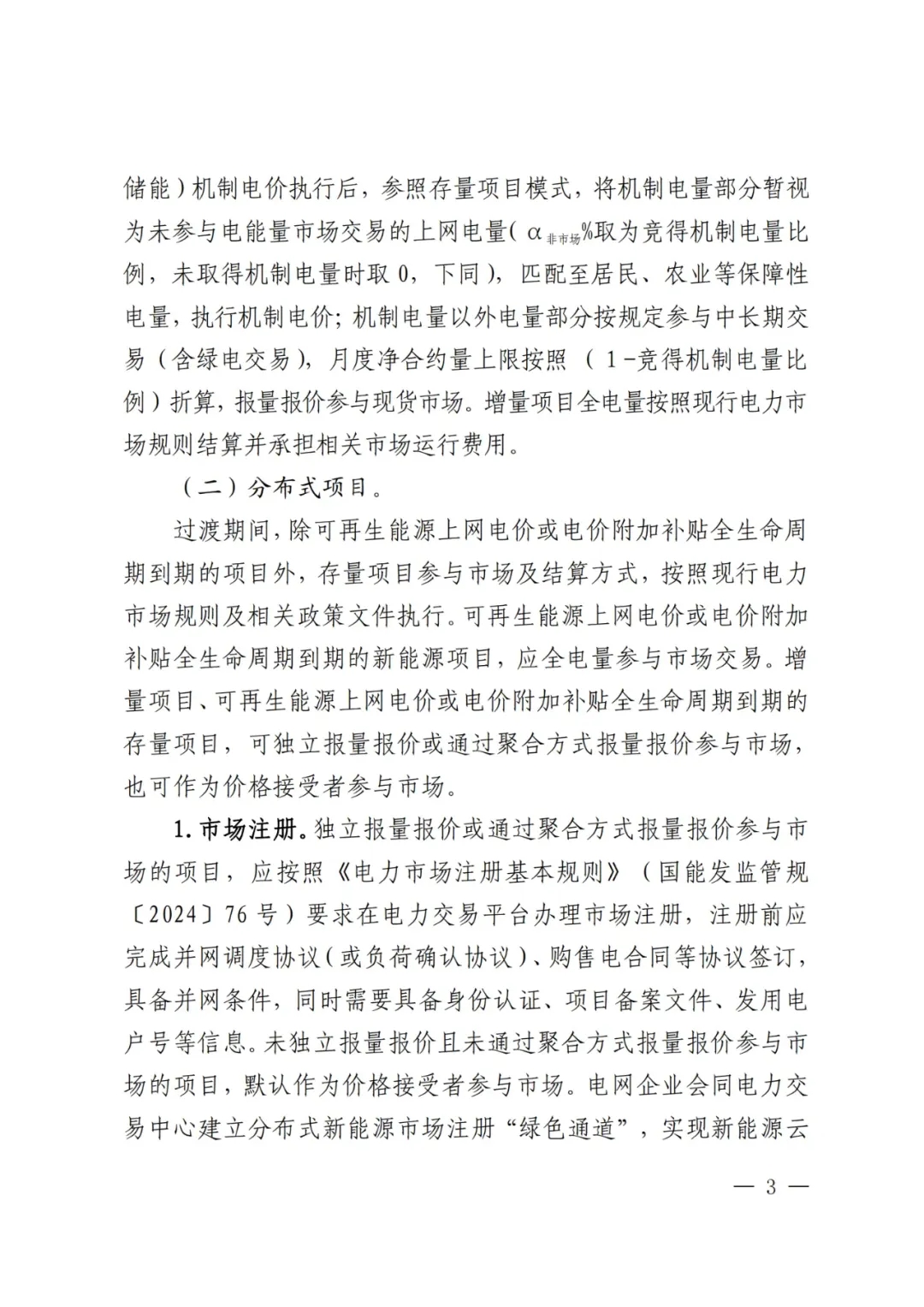

机制电价执行后,参照存量项目模式,将机制电量部分暂视为未参与电能量市场交易的上网电量(α非市场%取为竞得机制电量比例,未取得机制电量时取 0,下同),匹配至居民、农业等保障性电量,执行机制电价。

分布式光伏:存量项目参与市场及结算方式,按照现行电力市场规则及相关政策文件执行;增量项目可独立报量报价或通过聚合方式报量报价参与市场,也可作为价格接受者参与市场

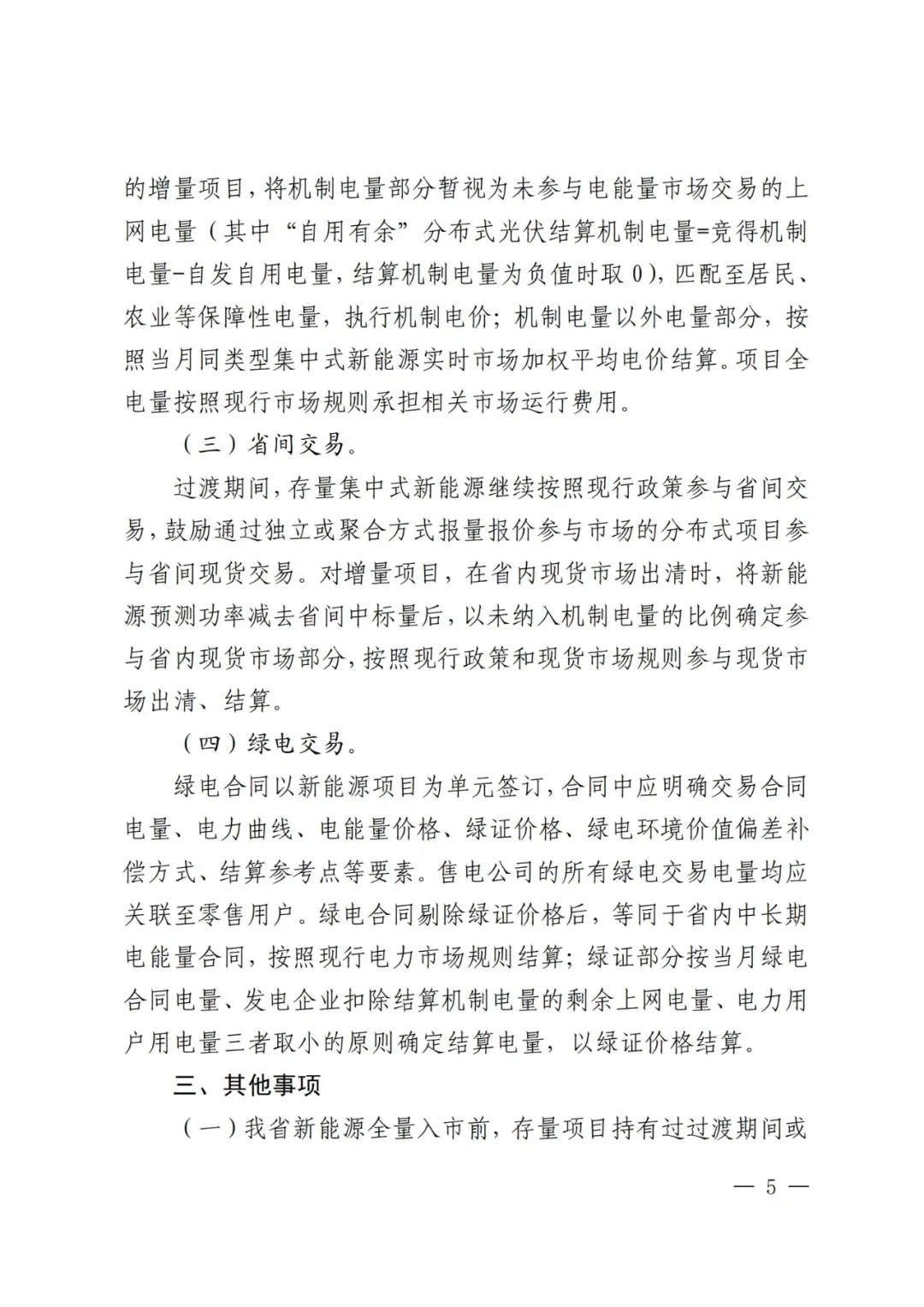

需要强调的是,分布式光伏作为价格接受者参与市场的增量项目,将机制电量部分暂视为未参与电能量市场交易的上网电量(其中“自用有余”分布式光伏结算机制电量=竞得机制电量-自发自用电量,结算机制电量为负值时取 0)。

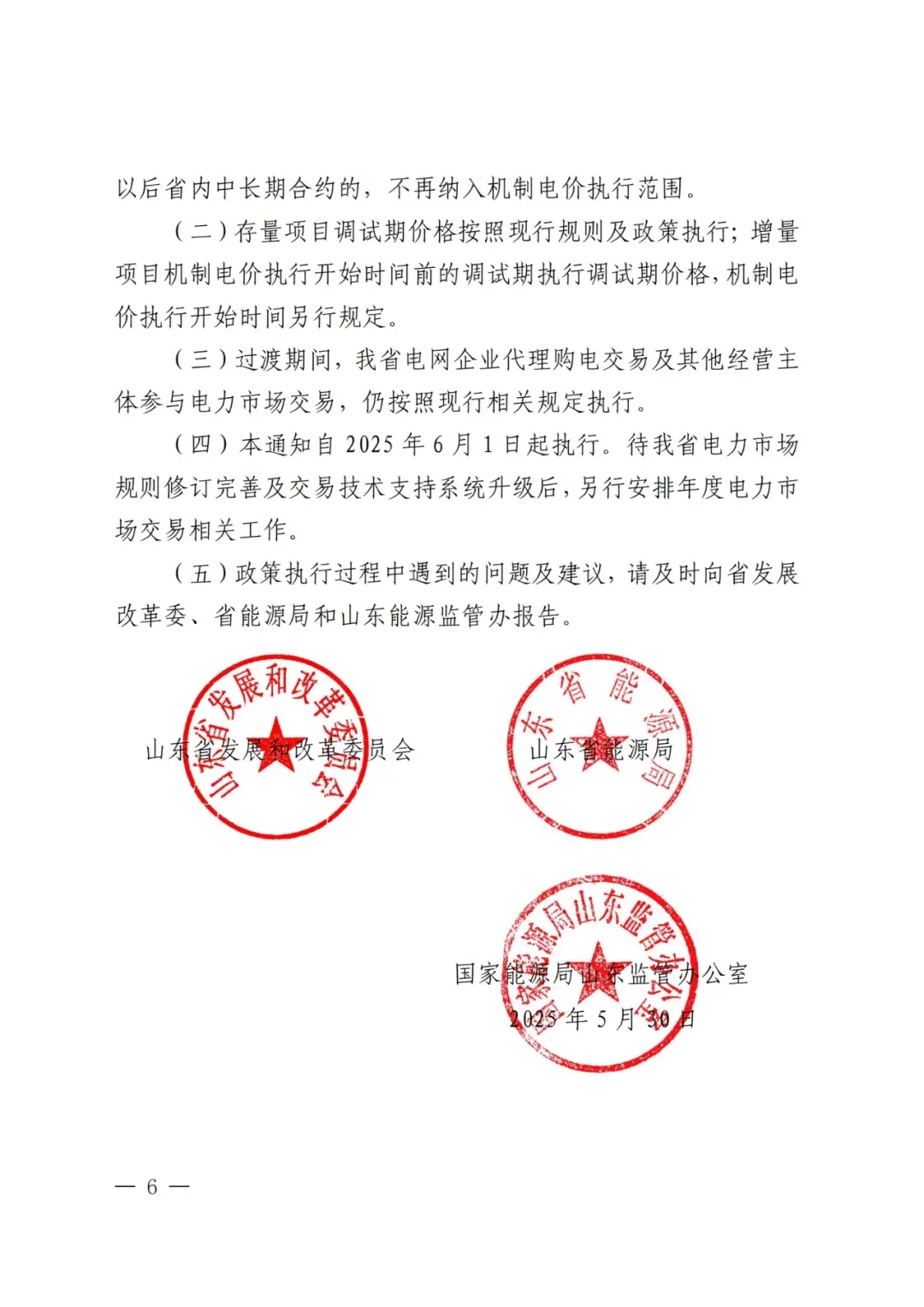

另外,存量项目持有过过渡期间或以后省内中长期合约的,不再纳入机制电价执行范围。增量项目机制电价执行开始时间前的调试期执行调试期价格,机制电价执行开始时间另行规定。

具体见下:

本文链接:http://idongdian.com/cms/dianlijianguan/7117
投稿与线索:40081100006     邮箱:dongdian2022@126.com

特别声明: 东电头条转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

凡来源注明东电头条的内容为东电头条原创,转载需获授权。

评论列表共有0条评论
暂无评论
发表评论
阅读下一篇
国家能源局组织开展新型电力系统建设第一批试点工作

国家能源局组织开展新型电力系统建设第一批试点工作

2025-06-06 12:36:18
国家能源局启动构网型技术、虚拟电厂、大规模高比例新能源外送试点等申报工作

国家能源局启动构网型技术、虚拟电厂、大规模高比例新能源外送试点等申报工作

2025-06-06 12:34:19
工信部:拟推荐工业产品碳足迹核算规则团体标准推荐清单(第二批)公示

工信部:拟推荐工业产品碳足迹核算规则团体标准推荐清单(第二批)公示

2025-06-06 12:32:52
南网抽蓄规模突破“三个一千万”

南网抽蓄规模突破“三个一千万”

2025-06-06 12:31:50

微信小程序

扫码使用小程序

立即
投稿

微信公众账号

扫码关注公众号

发表
评论
返回
顶部
