6月20日,广西来宾市发改委发布《关于印发2025年度分散式风电项目建设方案的通知》。
《通知》中指出,列入2025年度分散式风电项目建设方案的项目共30个装机容量18.8万千瓦。其中,第一类分散式风电项目1个,装机容量3万千瓦,第二类分散式风电项目29个,装机容量15.8万千瓦。列入建设方案的项目须抓紧开展前期工作,从建设方案发布之日起,须在9个月内完成核准,核准后2年内建成投产,逾期未能投产的项目调出建设方案。

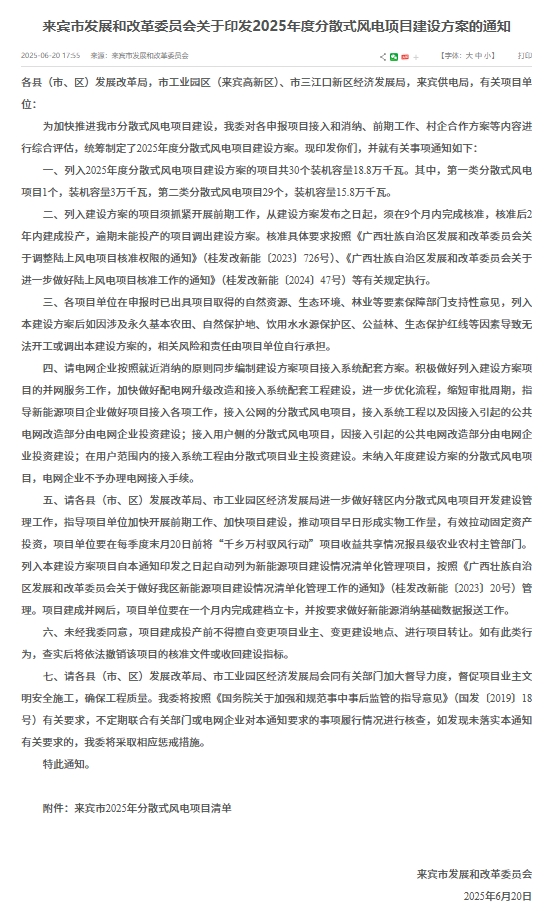

全文如下:
日期:2025-06-23 来源:来宾市发改委 浏览:453次 19
6月20日,广西来宾市发改委发布《关于印发2025年度分散式风电项目建设方案的通知》。
《通知》中指出,列入2025年度分散式风电项目建设方案的项目共30个装机容量18.8万千瓦。其中,第一类分散式风电项目1个,装机容量3万千瓦,第二类分散式风电项目29个,装机容量15.8万千瓦。列入建设方案的项目须抓紧开展前期工作,从建设方案发布之日起,须在9个月内完成核准,核准后2年内建成投产,逾期未能投产的项目调出建设方案。
全文如下:
