总投资231亿!攀西特高压交流工程核准获批,明年开工!

日期:2025-12-06 来源:四川省发改委 浏览:265次 19

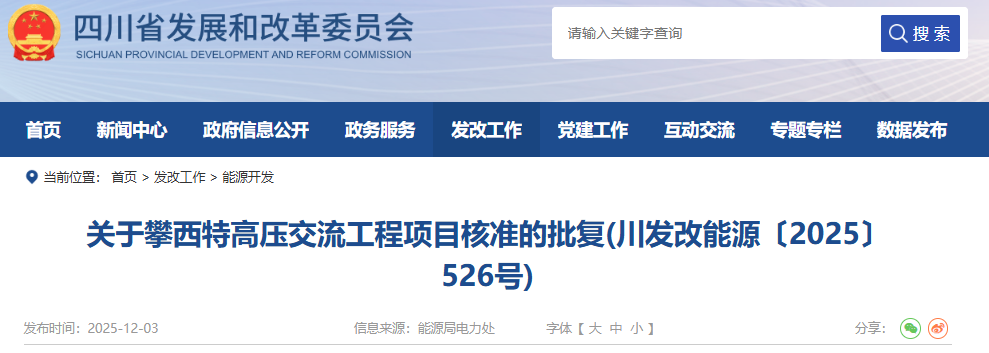

12月3日,四川省发改委发布关于攀西特高压交流工程项目核准的批复(川发改能源〔2025〕526号)。


一、根据国家和四川省“十四五”电力发展规划,为满足攀西地区清洁能源基地电力送出需求,保障成都、川南负荷中心电力供应,进一步优化川南500千伏电网结构,同意建设攀西特高压交流工程。项目单位为国网四川省电力公司。

二、项目建设地点为凉山州盐源县、昭觉县、美姑县、雷波县、西昌市,乐山市五通桥区、市中区、马边县、犍为县、井研县,宜宾市屏山县、叙州区。

三、项目建设主要内容:

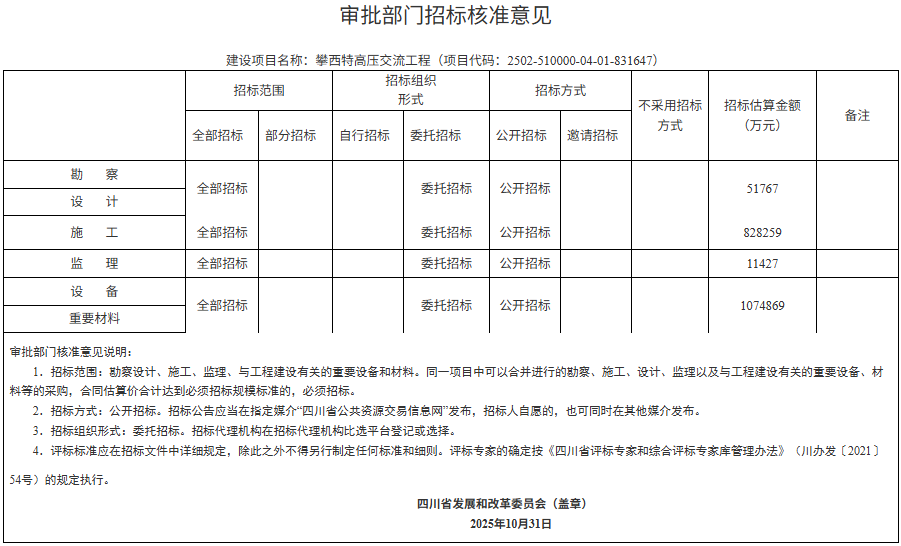

(一)新建攀西1000千伏变电站,远期规模4组300万千伏安主变,本期安装3组300万千伏安主变。本期至川南2回1000千伏出线每回各装设1组84万千乏高抗。

(二)新建川南1000千伏变电站,远期规模4组300万千伏安主变,本期安装2组300万千伏安主变。本期至攀西2回、至天府南(天府)1回1000千伏出线每回各装设1组60万千乏高抗。

(三)扩建天府南(天府)1000千伏变电站1000千伏出线间隔2个,至川南1回 1000 千伏出线装设1组60万千乏高抗。

(四)新建攀西—川南两个单回1000千伏架空线路2×360.8千米,导线截面8×630平方毫米、10×630平方毫米。

(五)新建川南—天府南(天府)两个单回1000千伏架空线路2×142.2千米,导线截面8×630平方毫米。

四、工程总投资2317662万元,其中资本金463533万元,占总投资的20%,由国网四川省电力公司出资,其余资金通过银行贷款解决。

据悉,该项目预计2026年上半年开工建设,建设工期约2年。


本文链接:http://idongdian.com/cms/dianlitoutiao/10960
投稿与线索:40081100006     邮箱:dongdian2022@126.com

特别声明: 东电头条转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

凡来源注明东电头条的内容为东电头条原创,转载需获授权。

评论列表共有0条评论
暂无评论
发表评论
阅读下一篇
电力央企早已开始:减投、叫停、转向......

电力央企早已开始:减投、叫停、转向......

2025-12-09 20:16:57
青海绿电首次送入东北电网

青海绿电首次送入东北电网

2025-12-09 20:15:39
四川2026年电力市场交易总体方案发布

四川2026年电力市场交易总体方案发布

2025-12-09 20:12:15
辽宁年内省间现货交易电量超15亿千瓦时

辽宁年内省间现货交易电量超15亿千瓦时

2025-12-09 20:10:55

微信小程序

扫码使用小程序

立即
投稿

微信公众账号

扫码关注公众号

发表
评论
返回
顶部
