10月9日,吉林省发改委发布关于西安区风力发电项目核准内容变更的批复、关于龙山区风力发电项目核准内容变更的批复和关于东辽东部上网风力发电项目核准内容变更的批复。

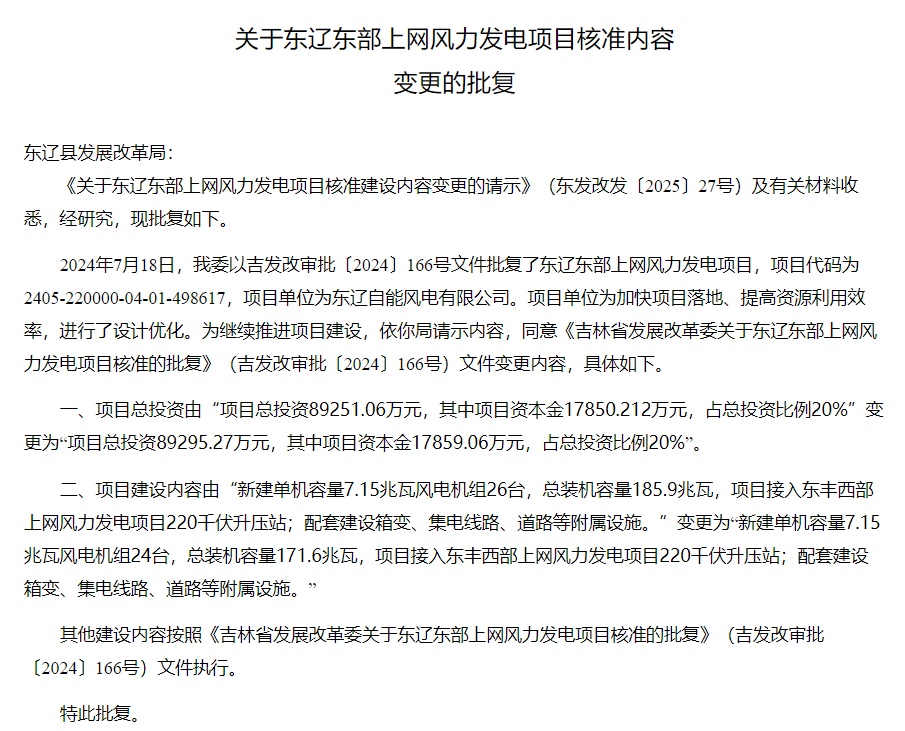

东辽东部上网风力发电项目核准内容变更:项目总投资由“项目总投资89251.06万元,其中项目资本金17850.212万元,占总投资比例20%”变更为“项目总投资89295.27万元,其中项目资本金17859.06万元,占总投资比例20%”。
项目建设内容由“新建单机容量7.15兆瓦风电机组26台,总装机容量185.9兆瓦,项目接入东丰西部上网风力发电项目220千伏升压站;配套建设箱变、集电线路、道路等附属设施。”变更为“新建单机容量7.15兆瓦风电机组24台,总装机容量171.6兆瓦,项目接入东丰西部上网风力发电项目220千伏升压站;配套建设箱变、集电线路、道路等附属设施。”
详情见下:

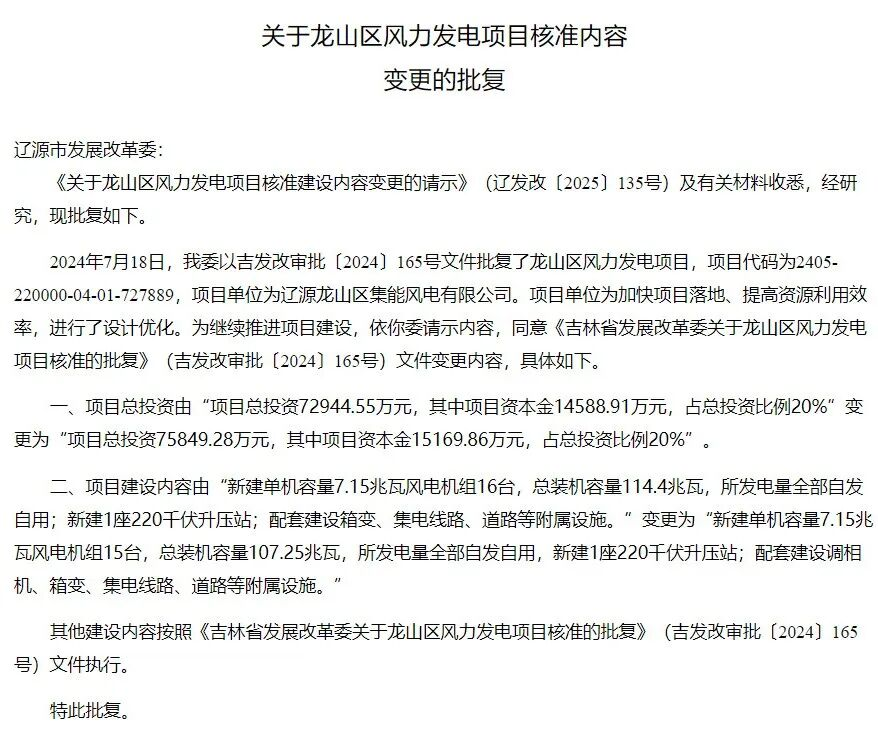

龙山区风力发电项目核准内容变更:项目总投资由“项目总投资72944.55万元,其中项目资本金14588.91万元,占总投资比例20%”变更为“项目总投资75849.28万元,其中项目资本金15169.86万元,占总投资比例20%”。
项目建设内容由“新建单机容量7.15兆瓦风电机组16台,总装机容量114.4兆瓦,所发电量全部自发自用;新建1座220千伏升压站;配套建设箱变、集电线路、道路等附属设施。”变更为“新建单机容量7.15兆瓦风电机组15台,总装机容量107.25兆瓦,所发电量全部自发自用,新建1座220千伏升压站;配套建设调相机、箱变、集电线路、道路等附属设施。”
详情见下:

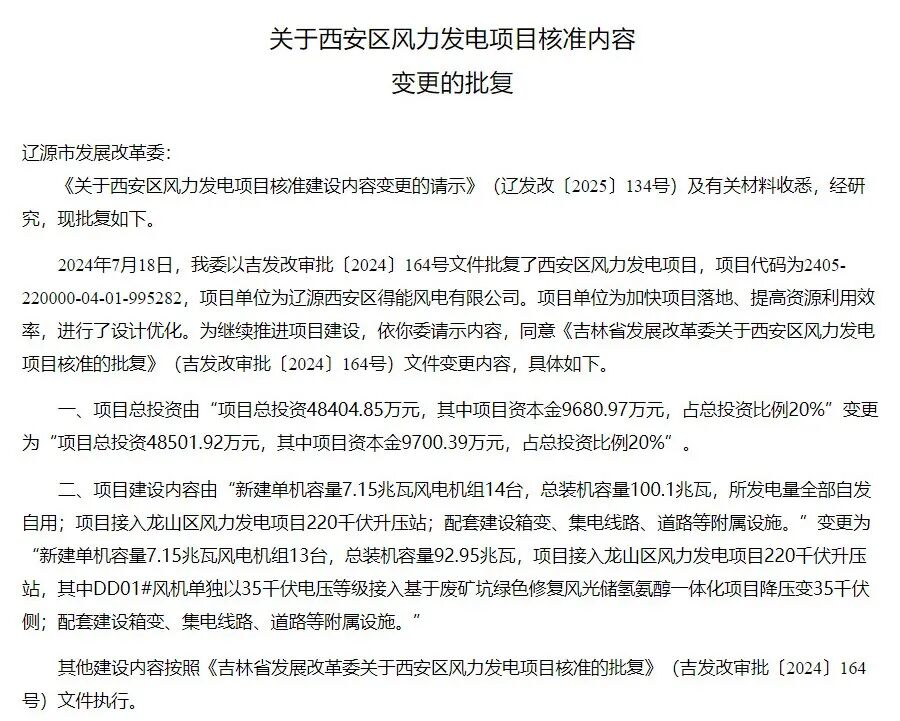

西安区风力发电项目核准内容变更:项目总投资由“项目总投资48404.85万元,其中项目资本金9680.97万元,占总投资比例20%”变更为“项目总投资48501.92万元,其中项目资本金9700.39万元,占总投资比例20%”。
项目建设内容由“新建单机容量7.15兆瓦风电机组14台,总装机容量100.1兆瓦,所发电量全部自发自用;项目接入龙山区风力发电项目220千伏升压站;配套建设箱变、集电线路、道路等附属设施。“变更为”新建单机容量7.15兆瓦风电机组13台,总装机容量92.95兆瓦,项目接入龙山区风力发电项目220千伏升压站,其中DD01#风机单独以35千伏电压等级接入基于废矿坑绿色修复风光储氢氨醇一体化项目降压变35千伏侧;配套建设箱变、集电线路、道路等附属设施。”
详情见下:
发表评论
