×

您的位置: 首页 / 电力资讯 / 国能 / 国家能源集团大渡河枕二电站主体工程尾水段全线浇筑至顶

国家能源集团大渡河枕二电站主体工程尾水段全线浇筑至顶

日期:2024-09-04 来源:国家能源集团 浏览:165次 13

8月28日,国家能源集团大渡河枕头坝二级水电站主体工程下游段厂房尾水平台全线浇筑到顶,标志着该项目又攻克一个重大工程节点,为2025年如期实现下闸蓄水目标奠定了坚实基础。

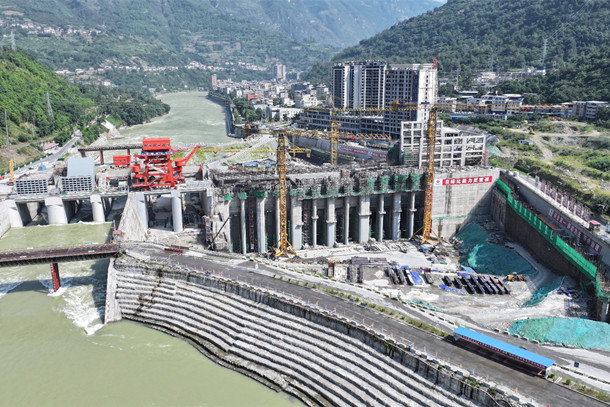

图为枕头坝二级水电站工程建设现场

枕头坝二级水电站位于乐山市金口河区境内,是四川省“十四五”重点建设项目和乐山市“挂图作战”重大项目,总装机容量300兆瓦,装配6台单机容量50兆瓦的灯泡贯流式机组。枢纽由左侧泄洪闸、右侧河床式厂房、两岸混凝土重力坝和鱼道等建筑物组成。主体工程计划浇筑83.5万方,其中一期工程浇筑25.5万方,已于2023年3月全部浇筑完成;二期工程计划浇筑58万方,自2023年9月首仓混凝土浇筑以来,完成浇筑47.7万方,如期实现主体工程泄洪闸段、安装间段、厂房下游段全线浇筑至顶。

2024年是大渡河枕头坝二级水电站工程建设加速冲刺之年,也是实现2025年按期投产发电目标的关键之年,厂房混凝土浇筑作为工程建设关键性工程,施工强度大、工期紧、任务重、交叉作业多。大渡河枕沙分公司深入贯彻落实集团公司“41663”总体工作方针和“两高一低”工程建设要求,充分发挥业主主导作用,瞄准实现2025年投产发电目标,科学倒排施工计划,细化各工程项目节点,真抓实干、奋力攻坚,加快工程建设和机电安装。紧盯关键目标节点,精心组织、科学调度,成立攻坚项目小组和党员攻坚突击队进行重点、难点项目攻坚,调动全体建设者生产积极性,围绕安全、质量两个主线持续发力,为按期实现投产发电目标奠定了坚实基础。

本文链接:http://idongdian.com/cms/guoneng/2162
投稿与线索:40081100006     邮箱:dongdian2022@126.com

特别声明: 东电头条转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

凡来源注明东电头条的内容为东电头条原创,转载需获授权。

评论列表共有0条评论
暂无评论
发表评论
阅读下一篇
打破外国金牌垄断!他首次参赛就获得冠军

打破外国金牌垄断!他首次参赛就获得冠军

2024-09-19 09:51:55
201支队伍参加第七届全国大学生地质技能竞赛

201支队伍参加第七届全国大学生地质技能竞赛

2024-09-19 09:50:43
又是一年开渔季 沿海正兴渔业游

又是一年开渔季 沿海正兴渔业游

2024-09-19 09:49:33
爬泰山太难,雇个“陪爬”怎么样?

爬泰山太难,雇个“陪爬”怎么样?

2024-09-19 09:46:58

微信小程序

扫码使用小程序

立即
投稿

微信公众账号

扫码关注公众号

发表
评论
返回
顶部
