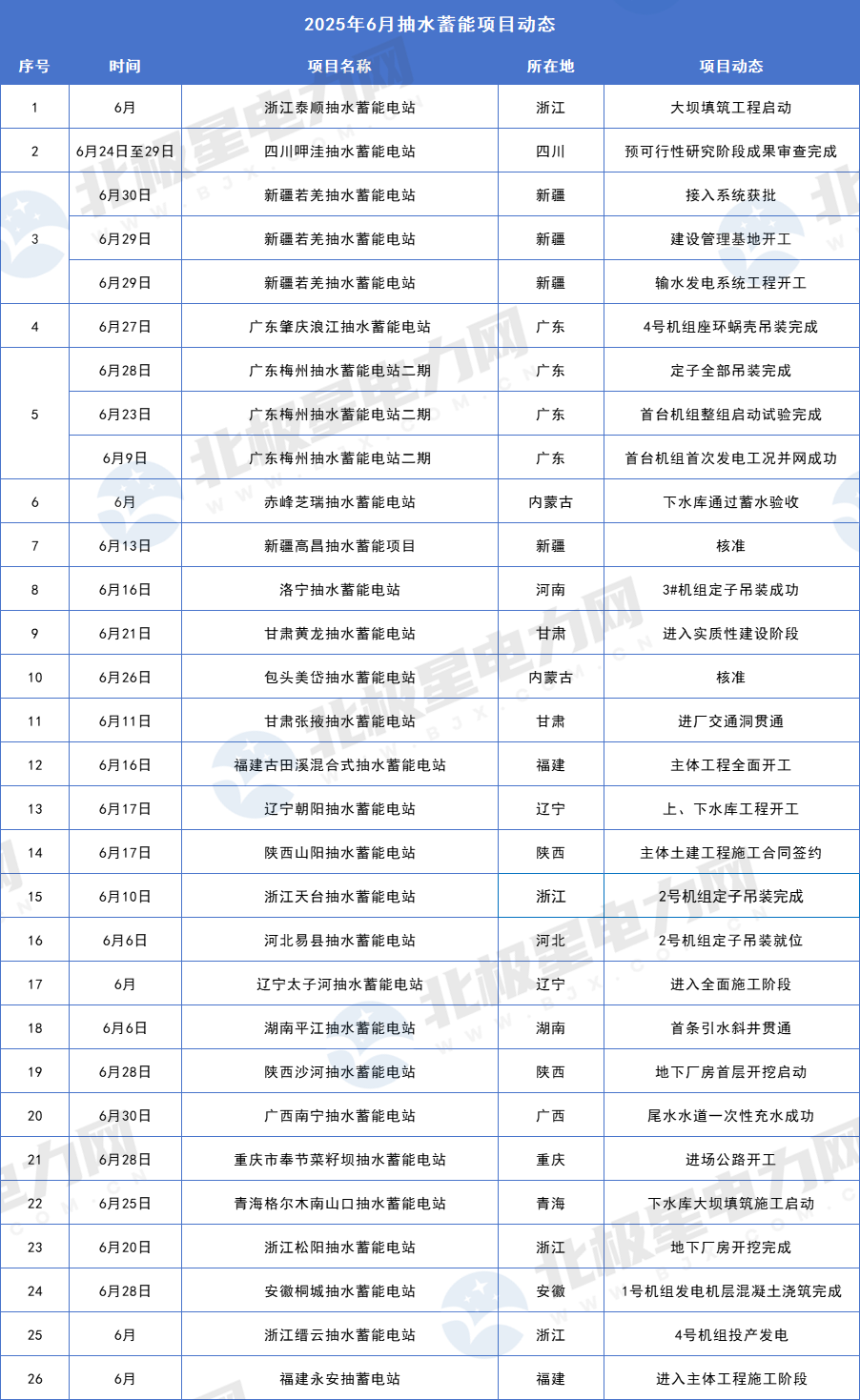

2025年6月共有26座抽水蓄能电站项目取得重要进展。其中2座抽水蓄能电站项目获得核准,1座抽蓄电站项目预可行性研究阶段成果审查完成,1座抽水蓄能电站项目主体工程全面开工。
新疆、内蒙古各有一个抽水蓄能电站项目核准。新疆高昌抽水蓄能项目已纳入新疆服务电力系统规模控制方案,位于高昌区北部塔尔郎河左岸,规划装机容量140万千瓦。内蒙古包头美岱抽水蓄能电站项目位于内蒙古自治区包头市土默特右旗境内,项目总投资为82.19亿元,装机容量120万千瓦,额定水头298米。
福建省首个混合式抽水蓄能电站——华电福建古田溪混合式抽水蓄能电站地下厂房及尾水系统工程正式开工,标志着项目主体工程进入全面建设阶段。该项目采用混合式开发模式,在保留原有常规水电站功能的基础上叠加抽水蓄能功能,规划装机容量250兆瓦。
四川1个抽水蓄能项目预可行性研究阶段成果审查完成,四川呷洼抽水蓄能电站位于四川省甘孜州理塘境内,初拟电站装机1200MW。
辽宁太子河抽水蓄能电站进入全面施工阶段,该项目是国家“十四五”规划重点能源工程,也是东北地区在建装机容量最大的抽水蓄能电站,该项目总投资121.45亿元,总装机容量1800兆瓦,计划于2030年首台机组并网发电。
