464天鏖战!陕北至关中750千伏第三通道输变电工程(榆林市佳县段)全线贯通

日期:2026-01-15 来源:工人日报 浏览:314次 19

本报记者 祝盼 本报通讯员 王锜沄

“贯通!”

2026年1月8日14时56分,现场总指挥指令铿锵,随着最后一相导地线就位,陕北至关中750千伏第三通道输变电工程(榆林市佳县段)全线贯通。这一里程碑式的成果,为三通道工程按期投运筑牢关键基石,更为陕北能源外送、关中电力保供架起一条坚实的“钢铁动脉”。

3293514_tpzz_1768374096191_b

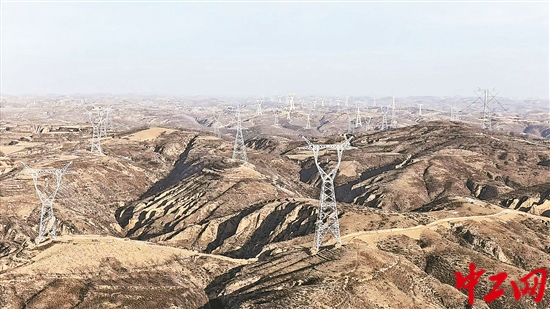

陕北至关中750千伏第三通道输变电工程(榆林市佳县段)。胡佳俊 摄

该工程是陕北至关中能源输送的关键枢纽,自开工起便面临多重施工难题:项目地处黄土高原沟壑区,四季气候极端,夏季地表温度超40℃,钢筋塔材烫至无法直接触碰,冬季气温骤降至-20℃,冻土层给基础施工带来极大阻力,特别是近期降雪大风天气,高温严寒的交替侵袭让户外作业难度陡增;同时工程涉及多个放线区段,交叉跨越点多且地形复杂,每一次跨越都需精准测算。

自工程开工以来,全体建设者锚定目标、迎难而上,在53天的架线施工期内,精准完成35千伏线路跨越6次、110千伏线路跨越7次、高速公路跨越2次,高效完成82.486公里导地线展放任务,历经464天日夜鏖战,顺利攻克12个放线区段施工难关,确保工程安全有序推进。

目前,陕西送变电公司正全力推进工程收尾工作,着力为陕北至关中能源输送大动脉的高效畅通再添强劲动力,为陕西能源电力事业高质量发展注入新动能。

本文链接:https://idongdian.com/cms/dianlitoutiao/11801
投稿与线索:40081100006     邮箱:dongdian2022@126.com

特别声明: 东电头条转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

凡来源注明东电头条的内容为东电头条原创,转载需获授权。

评论列表共有0条评论
暂无评论
发表评论
阅读下一篇
全国人大代表、广西崇左市高级中学副校长黄花春:“先当耳朵,再动嘴巴”

全国人大代表、广西崇左市高级中学副校长黄花春:“先当耳朵,再动嘴巴”

2026-03-10 21:49:03
考研“升级”攻略大不同:初试定门槛 复试谋“上岸”

考研“升级”攻略大不同:初试定门槛 复试谋“上岸”

2026-03-10 21:46:50
黑龙江省出台15条措施 保障中小学生每天体育活动时间不低于两小时

黑龙江省出台15条措施 保障中小学生每天体育活动时间不低于两小时

2026-03-10 21:45:11
终身卡是钥匙 自在解锁甘孜宝藏

终身卡是钥匙 自在解锁甘孜宝藏

2026-03-10 21:42:17

微信小程序

扫码使用小程序

立即
投稿

微信公众账号

扫码关注公众号

发表
评论
返回
顶部
