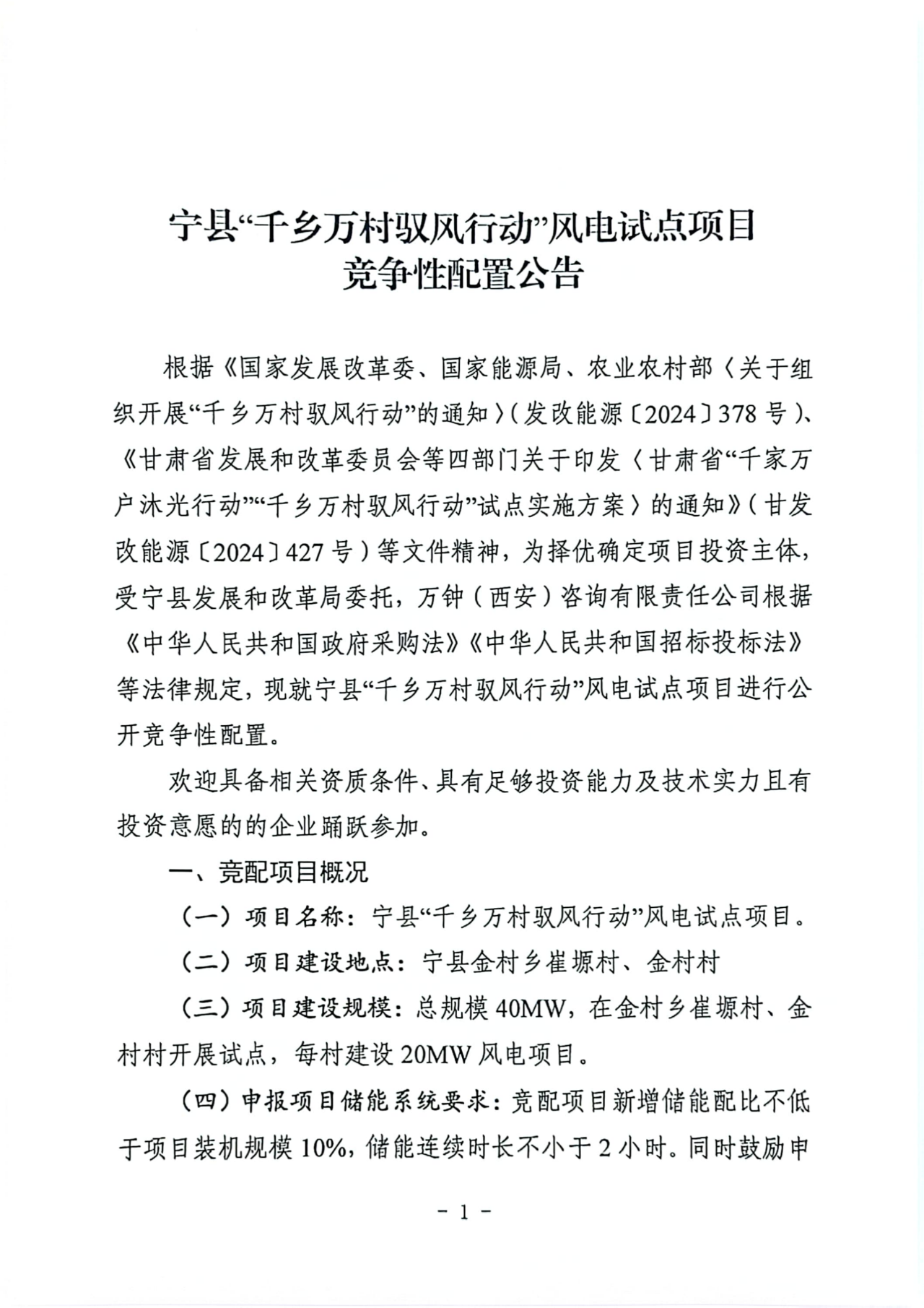

9月6日,甘肃省宁县发布“千乡万村驭风行动”风电试点项目竞争性配置公告。公告指出,项目建设总规模40MW,在金村乡崔塬村、金村村开展试点,每村建设20MW风电项目。
申报项目储能系统要求:竞配项目新增储能配比不低于项目装机规模10%,储能连续时长不小于2小时。同时鼓励申请企业采用共享储能方式。
项目要求2024年底完成审批,2025年6月底前建成投产。企业自行承担建设费用和风险,负责项目的设计、投资、建设以及工程竣工后的运营、维护等工作。
经营期及上网电价按照并网当年新能源上网电价政策执行,鼓励参与市场化交易,参与市场化交易电量不参与辅助服务费用分摊,后续视国家省级政策变化进行调整。
项目在全容量建成并网运行后三年内,中选企业不得通过转让、股权变更、倒卖等方式擅自变更投资主体及股权比例。
鼓励开发创新模式。鼓励投资主体与村集体按“村企合作”模式,共同参与“千乡万村驭风行动”项目开发建设运营,通过多种方式积极探索“共建共享”乡村能源合作新模式。坚持资源开发与产业培育融合共进,促进产业结构绿色转型提质升级鼓励申报企业结合自身产业布局和当地资源产业优势,在充分调研基础上,自愿提出风电资源开发与宁县重点产业链协同联动发展的合理方案,实施延链、补链、强链项目,推动产业集聚和全产业链协同发展。
原文如下:
发表评论
