×

您的位置: 首页 / 能源观察 / 2016年以来美国首座核电机组投运,已延误7年、成本加倍

2016年以来美国首座核电机组投运,已延误7年、成本加倍

日期:2024-01-06 来源:国际能源小数据 浏览:205次 0

美国乔治亚州Vogtle核电站3号机组(1114兆瓦)日前投入商业运行。这是自2016年田纳西河谷管理局的Watts Bar 2核电机组投入使用以来,美国首次启动的新核电机组。

(来源:国际能源小数据 作者:E Small Data)

乔治亚州Vogtle核电厂的前两个反应堆于20世纪80年代末投入使用,总铭牌容量为2430兆瓦。预计第4机号机组将于2024年3月前开始运行。第 3、4 号这两个新机组将使Vogtle核电站成为美国最大的核电站,超过亚利桑那州的4210兆瓦Palo Verde核电站。

Vogtle核电站的第3、4机组的建造工作于2009年开始。该项目最初预计耗资140亿美元,并计划于2016年(Vogtle 3)和2017年(Vogtle 4)开始商业运营,但遇到了严重的施工延误和成本超支。该项目的总成本目前估计超过300亿美元。Vogtle 3号和4号机组均采用新的反应堆设计,即西屋AP1000技术。与上一代反应堆技术相比,新一代先进反应堆占地面积更小,设计更简单。它还具有强大的被动安全系统,可以在没有任何操作员操作或外部电源的情况下关闭反应堆。Voltle3号和4号机组是AP1000第三代+反应堆在美国的首次部署。

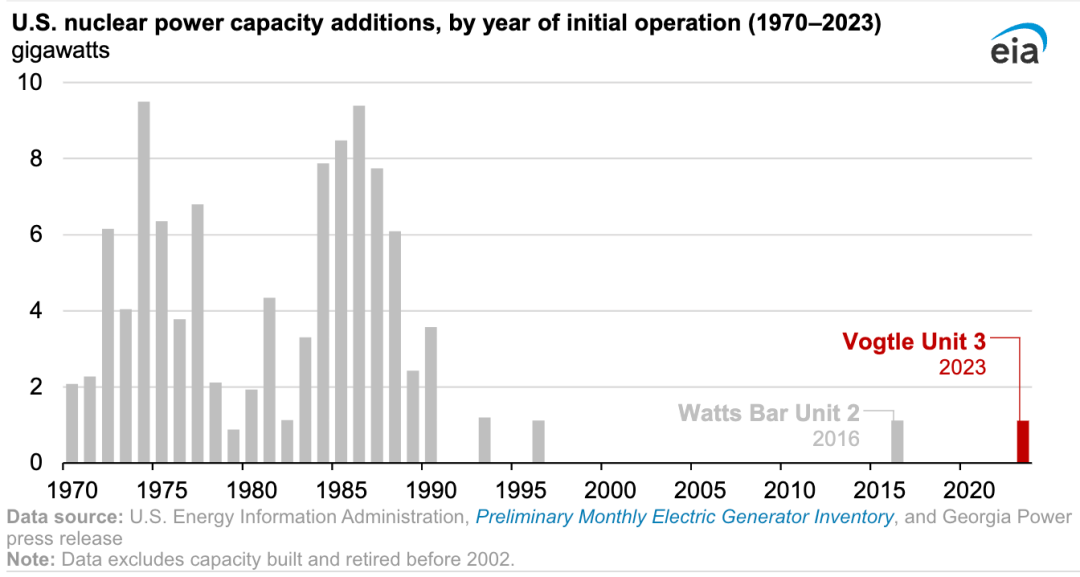

另外两个西屋AP1000反应堆原计划用于南卡罗来纳州的一座核电站,但在2017年停止了建设。1957年12月,美国第一座商用核反应堆在宾夕法尼亚州的希平港投入使用。美国大多数核电站都是在1970年至1990年的20年间建造的。在Vogtle3号机组投运之前,美国上一个启动的核反应堆是位于田纳西州的Watts Bar 2号机组。该机组于1973年开始施工,但于1985年暂停。工程于2007年恢复,最终于2016年上线。

美国目前93个商业核电机组容量为95881兆瓦,比任何其他国家都多。核电站发电量占全国电力的近20%。尽管近年来许多核反应堆退役,核能可以减少美国电力部门的碳足迹,可以提供基本的基本负荷电力,否则这些电力将主要来自燃煤和天然气发电厂。美国最近的立法,如《两党基础设施法》和《通胀削减法案》,支持美国核能作为清洁能源、零碳发电组合的一部分。


本文链接:https://idongdian.com/cms/nengyuanguancha/895
投稿与线索:40081100006     邮箱:dongdian2022@126.com

特别声明: 东电头条转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

凡来源注明东电头条的内容为东电头条原创,转载需获授权。

评论列表共有0条评论
暂无评论
发表评论
阅读下一篇
南网储能5个抽水蓄能电站启动建设!详情披露→

南网储能5个抽水蓄能电站启动建设!详情披露→

2024-10-31 10:15:33
14599万!龙源环保预中标国电电力廊坊热电项目脱硫及脱硫废水零排放、烟气脱硝系统EPC

14599万!龙源环保预中标国电电力廊坊热电项目脱硫及脱硫废水零排放、烟气脱硝系统EPC

2024-10-31 10:13:57
工信部:鼓励光伏压延玻璃项目通过产能置换予以建设

工信部:鼓励光伏压延玻璃项目通过产能置换予以建设

2024-10-31 10:11:11
废弃盐穴变身“空气充电宝”

废弃盐穴变身“空气充电宝”

2024-10-31 10:07:43

微信小程序

扫码使用小程序

立即
投稿

微信公众账号

扫码关注公众号

发表
评论
返回
顶部
